• 分享
  • 收藏
    X
    高山上的“建塔人”——国网四川特高压工程建设纪实
    258
    0

      四川是国家电网特高压工程建设的主战场,也是全国在建特高压工程最多的省份。今年,四川迎来特高压输电工程“1开1投2贯通”的局面,四川境内将有4项特高压工程同时建设。(“1开”指开工建设阿坝-成都东特高压工程;“1投”指建设投运川渝特高压工程;“2贯通”指全线贯通金沙江上游-湖北特高压工程、哈密-重庆特高压工程。)

      在不畏艰险、克服困难、安全施工的过程中,出现了许许多多可歌可泣的生动事迹,事迹的背后都有无数个英雄般的人物。

      翻越二郎山,22号铁塔经历四批工人最终组建完工

      川渝1000千伏特高压交流输电工程是我国西南地区首个特高压交流工程,工程计划于2025年夏季用电高峰期前全部建成投运,投运后我国西南电网的主网架电压等级将从500千伏提升到1000千伏,可输送电量超350亿千瓦时,大幅提升成渝地区双城经济圈整体电力供应保障能力。

      据川渝特高压工程川西段负责人张烨介绍,该工程跨越川西无人区,沿线高山大岭、峻岭占58%,“甘孜出线段”平均海拔在4000米以上,途经海拔3500米的二郎山、海拔4800米的折多山,施工条件恶劣。

      其中,由国网四川送变电公司承建的川9标段起于甘孜州泸定县干海子,止于雅安市天全县白茶坪。标段位于二郎山顶段,海拔高,立体气候明显,常年高寒。每年10月底到次年3月底大雪封山,雨、雪、雾不断;4月至10月雨水浸润,终日细雨不断,常年潮湿。由于特殊的地理位置,导致线路覆冰厚,分布有20毫米、40毫米、60毫米三个重冰区。

      “这是世界上最重覆冰的特高压工程,为满足重冰区铁塔荷载要求,我们创造性地设计使用了门型结构铁塔。这是国内特高压电网首次使用“八腿式门型塔”,这些门型塔铁塔单基平均重量491吨,为常规500千伏铁塔重量的8倍、±800千伏铁塔重量的4倍。”该工程川9标段项目经理刘嘉说。

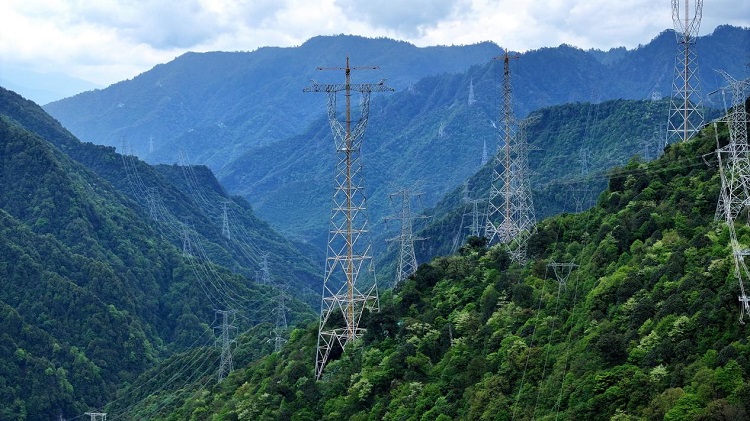

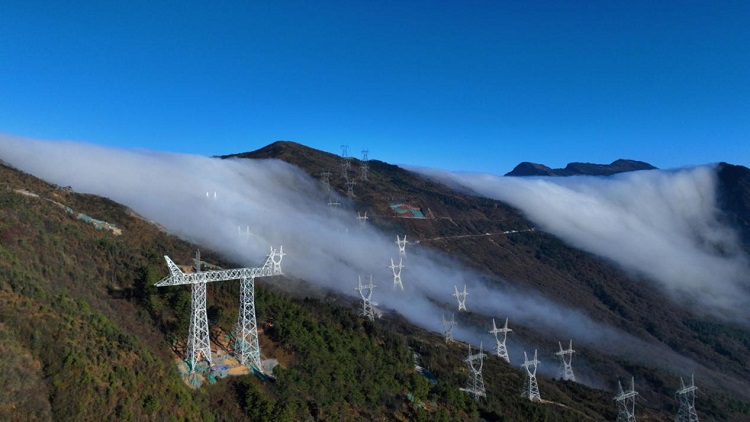

       2023年12月12日,川渝1000千伏特高压交流输电工程顺利完成首基门型塔组立任务,这是国内首次完成“八腿式”门型铁塔组立。(李晨萌 摄)

      据介绍,在组立川渝特高压工程1标段22号铁塔的过程中,先后有四支队伍尝试施工,但均因环境过于艰苦而不得不撤离。目前,第四批队伍在项目经理的不断挽留下,决心克服困难、继续施工,最终使22号铁塔组立初具规模。而这背后是他们一个个用皮肤被晒黑、嘴唇皲裂、双手长满冻疮换来的建设成果。

      恶劣的地形条件,是导致施工难度极大的主要原因。面对雨雪天气频繁、地形复杂险峻等多重挑战,工程施工项目部派遣经验丰富的基础施工人员,严格验收各项数据,确保及时纠偏,与设计相符,并加强前期筹划,在铁塔组立前多次讨论、反复论证,最终确定双摇臂抱杆组塔施工方案,形成门型塔组立工法。

      走进建设现场,一片忙碌的景象,电力工人正在吊装低压侧套管。当前,该工程正在进行立塔架线阶段。而就在1个多月前,海拔2100米的二郎山上组立起一座崭新的3L027号铁塔。这是目前四川最高输电铁塔,高达194.8米。

      “建设难度相当于在40度的陡坡上,立起一座约65层高的大楼。”刘嘉介绍说,“之所以建这么高,是因为要同时跨越临近多条500千伏、220千伏输电线路。”二郎山上一年之中有200多天的雾雨天气。刘嘉会议室里张贴的晴雨表记录着他的心情,施工高峰期雾雨绵绵不断,而最高塔就位于阴山面的原始森林里,对施工影响极大。为此,刘嘉组织施工队“错雾避雨”,就地在帐篷轮休,一旦天气好转便抓紧施工。电力工人常在泥泞里来回攀爬,还要防范干蚂蟥、毒蛇“偷袭”。吃过被咬的亏,每次上山前,刘嘉都要叮嘱大伙绑紧裤腿、穿好雨靴。为了高质量推进工程建设,施工项目部还尝试采用安全性更高的重型落地双平臂抱杆新设备,并加装受力监测、吊装状态实时监控系统提高组塔施工效率。

      跨越大渡河,项目经理打孔远超同类加固工程

      6月20日至7月5日,在四川省甘孜州泸定县冷碛镇,金上至湖北±800千伏特高压直流输电线路工程川10标正在全力开展跨越大渡河导线展放施工。

      来自国网四川送变电公司的川10标项目经理邹忠旋说,施工区段为横断山脉的大渡河河谷施工,塔位高差大、跨越档档距大,施工现场画面冲击力大。本次导线展放,架线长度3.33公里,与常规导线展放施工相比,该区段涉及大渡河、10余条输电线路和1条省道辅路等多个跨越物,安全风险高、施工难度大。



      2024年3月6日,在四川省甘孜藏族自治州泸定县大渡河河谷畔,国网四川送变电公司电力工人正在开展金沙江上游—湖北±800千伏特高压直流输电工程(川10标)N2029号跨越塔组立施工。(刘湘钒 摄)

      为确保工程安全施工,邹忠旋组织施工项目部多次踏勘现场,综合考虑区段地形地貌、气象条件、交通运输等因素,制定专项施工方案,派遣专人针对施工难点进行现场安全技术交底,并提前做好张力场、牵引场场地布置,确保张牵设备及工器具按计划运抵现场。

      在金沙江上游—湖北特高压工程巴塘大件运输加固工程中,由于钢筋实际位置普遍存在偏差,实际可调节距离往往仅有几毫米,这就给锚栓成孔造成了极大的挑战,即使是现场专业的施工团队也是首次遇到这样的问题。

      面对成孔难题,项目经理任泽白天在现场观察施工实际情况,晚上返回项目部查阅相关资料和书籍,研究图纸与先前的加固案例,第二天又继续现场试验。

      几天后,任泽带着钻孔机到现场,将钢筋的位置按照1:1 的大小在纸上复原,再利用模板在钢筋缝隙中找到误差范围内的最优布孔位置。

      任泽说:“这样不仅对钢筋有准确的定位,还提高了施工效率。”他一边操作一边讲解着。经过反复验证,现场将准确率一下提升到90%,3天后成孔合格率达到了94%,远超同类加固工程。

      在国网四川建设公司金沙江上游—湖北特高压工程巴塘区域项目部,项目管理员汪勇因为要协调林业、用地等手续,他每天拨打电话超过200个,这让他成了项目部每天拨打电话最多的人。

      有一天,他突然接到了一个语音电话:“您的电话暂停通讯服务。”“才缴了电话费的呀,怎么停机了?”他正纳闷的时候,就收到了一条停机短信,说他涉嫌诈骗。汪勇很无辜也很无奈,为了不影响工作,他不得不用家人的身份证办了好几个手机号轮换着用。

      走进金沙江上游—湖北特高压工程川10标段施工二队驻地,迷彩色棚顶、军绿色会议室、方正的“豆腐块”被子,这里更像是“军营”。部队转业军人张启瑶作为施工二队队长,带领施工队首次尝试半军事化管理,将部队作风带进特高压建设基层“战场”,采用流动红旗表彰制度,真正做到责利挂钩、奖惩到人。去年,在金上线踏勘前期、现场无可用施工道路情况下,张启瑶带领队员“攀岩”在坡度达80度左右的悬崖陡壁,平均每天花费至少3小时抵达塔位点开展复测工作,今年,他继续坚守在海拔2900米的牛背山无人区,推进施工难度最大、安全风险最高的牛背山刀背梁地形N2051号至N2409号铁塔组立施工作业。

      轻伤不下火线,38天不洗澡把工程追平计划工期

      在川渝特高压工程川西段,区域常务副主任叫黄远红,小病小痛从没离开过川西高原。2023年3月份,黄远红反复感冒,高烧39到40摄氏度,服用抗生素也没有效果,身上还长了不少水痘。

      回到成都后,黄远红远在德阳的妻子当天教学课程忙,他的姐姐便陪他前往省医院挂号检查。医生问了发烧时间、服药长短,查看了身上水痘红肿流脓的情况后歉意地说:“小伙子,你这病,我们这里治不了,你到四川公共卫生临床中心,他们也许有办法。”

      姐姐刚扶着他走出诊室,医生又叫住了他:“小伙子,我也没给你开药,你去把挂号费退了吧,我给你签字。”

      到了大厅,黄远红去退费,姐姐蹲在走廊双手拂面,无声抽泣起来。前往四川公共卫生临床中心的路上,姐姐的眼泪就没停过。医生诊断黄远红是感染水痘之后,免疫力下降,加上支气管炎和多种病菌交叉感染,具有传染性。办完入院手续,每天,黄远红除了吃药、需要紫外线照射消毒,还要不停地涂抹外用药。虽然,他坚信自己能承受病痛的折磨并最终痊愈,但是姐姐和爱人在为他涂药的时候,总免不了难过落泪,让黄远红心生亏欠。

      经过半个月的住院治疗,黄远红可以出院回家康复治疗了。医生再三叮嘱:“你最好在成都休息两三个月,再上班。”听说他不但休息不了,还要即刻赶赴甘孜,医生就告诫:“你若坚持上班,要防止感冒,忍一忍,一到两个月内不要洗澡。”在工地,黄远红整整坚持了38天,没洗过澡。他补完因病住院的各种工作,把分管工程的工作进度一直追到里程碑计划工期。



      2024年5月7日,国网四川送变电公司施工建设的四川最高输电铁塔成功封顶,完成组立(远景)。(宋铭洋 摄)

      在工程建设中,为了确保混凝土成形,白天基础浇制后,工人们不得不在夜间使用电火炉烘烤,长达8小时的烘烤不仅带来了防火的巨大压力,还要求必须有人通宵值守。黄元辉和涂浩两名电力工人,在海拔4500多米的山顶上,用简易防风棚抵挡住7级大风,身裹棉被抵抗零下10摄氏度的低温,轮流守在基础旁边。

      ……

      类似这样的事迹在国网特高压工程建设中还有许多,这些让人心潮澎湃的鲜活故事是中华民族勤劳奋斗的生动写照,在国家“西电东送”能源安全供应的进程中熠熠生辉。(刘畅)



    0
    收藏
    点击回复
    更多回复
    热门分类
    扫一扫访问手机版
